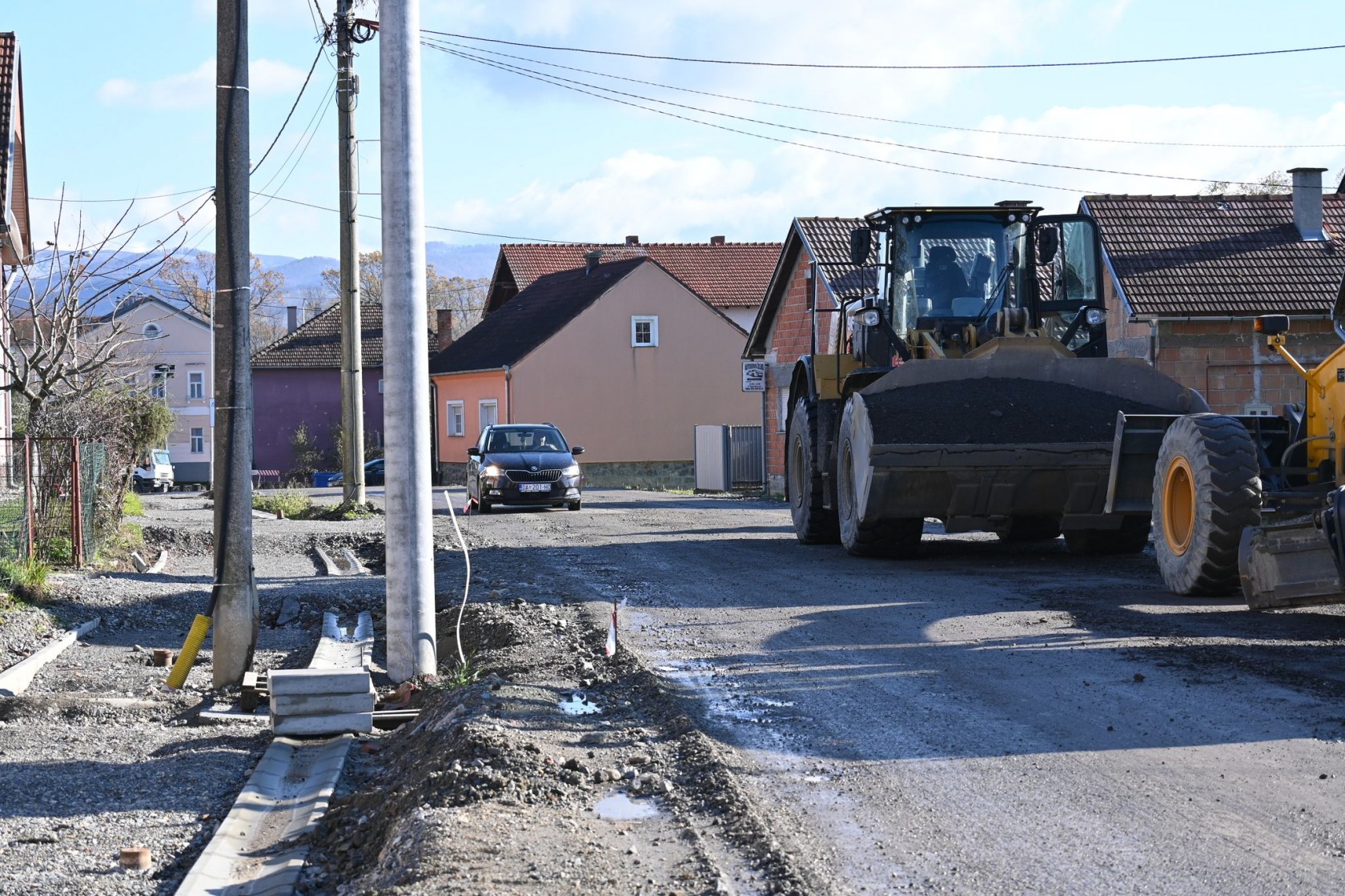

Na prošlotjednoj 22. sjednici Gradskog vijeća Grada Lipika tijekom aktualnog sata raspravljalo se o radovima na sanaciji državne ceste DC47, specifično na dionici Lipik – Dobrovac. Od strane članova lipičkog Gradskog vijeća tom je prigodom izraženo značajno nezadovoljstvo oko načina izvođenja radova koji se izvode usporenom dinamikom uz mali broj radnika i strojeva na navedenoj dionici.

Hrvatske ceste, koje su investitor ovih radova, putem elektronske pošte su 19. listopada ove godine uputile dopis Gradu Lipiku o planiranom završetku radova do 1. prosinca. Međutim, članovi Gradskog vijeća izrazili su nezadovoljstvo zbog dosadašnjeg ritma radova, koji je prouzročio dodatnu štetu na zemljanoj posteljici ceste, otežavajući izvođenje radova uslijed kamionskog prometa. Stoga je Gradsko vijeće zatražilo od izvođača radova da se dostavi na uvid dinamički plan izvođenja radova, a predložilo je i da se teški kamionski promet prebaci na druge prometne pravce. (*Pogledaj: INICIJATIVA GRADSKOG VIJEĆA LIPIKA: Zahtjev Hrvatskim cestama za preusmjeravanje teretnog prometa s DC 47)
U odgovoru Hrvatskih cesta, potpisanom od strane Berislava Markusija, višeg suradnika u Poslovnoj jedinici Osijek, Tehnička ispostava Slavonski Brod, navedeno je da je na dionici Lipik – Dobrovac, duljine 2.7 km, planirana obnova kolnika recikliranjem po hladnom postupku. Pregledom provedenim 4. prosinca utvrđeno je uklanjanje postojeće kolničke konstrukcije na dužini od 1200 m, pri čemu je postavljen novi tamponski sloj od drobljenog kamena u punoj širini kolnika.
Uklanjanje asfaltnih slojeva i dijela postojećeg tamponskog sloja izvršeno je na dijelu dionice od 0+400,00 do 1+200,00 u punoj širini kolnika. Svi radovi su izvedeni pod prometom, po pola kolnika. Trenutno se provode održavajući radovi kako bi se osigurala sigurnost prometovanja. No, zbog nedostataka u projektnoj dokumentaciji (izmještanje stupova nosača NN mreže u dužini 2000 m, ispravak nivelete i poprečnih profila na dijelu dionice u dužini 150 m), došlo je do zastoja radova, te je glavnom projektantu naloženo ispravljanje istih.
Predviđeni završetak radova bio je 16. studeni 2023. godine, no zbog uočenih problema i nepovoljnih vremenskih uvjeta (kiša i snijeg), rok za izvođenje radova produžen je do kraja veljače 2024. godine. S obzirom na gustoću kamionskog prometa, izvođač radova će implementirati novu privremenu regulaciju prometa, usmjeravajući isti obilaznim pravcima kako bi se smanjile moguće poteškoće uzrokovane radovima na dionici.
